近年来,云南省在新能源领域持续发力,项目建设步伐显著加快。2024年至2025年,全省共分六批次下达新能源建设指标,涵盖项目900余个,总装机规模达66.42GW。目前,各地县市已陆续完成相关项目的投资主体优选工作。

聚焦光伏领域,进展尤为突出。根据北极星太阳能光伏网统计,截至2026年1月底,云南省已完成2025年度竞争性配置的光伏项目175个,装机规模约14.47GW。若计入2024年度剩余批次(于2025年完成竞争性配置)的101个项目,则2025年全年累计完成竞配的光伏项目数量达276个,总装机规模约22.72GW。

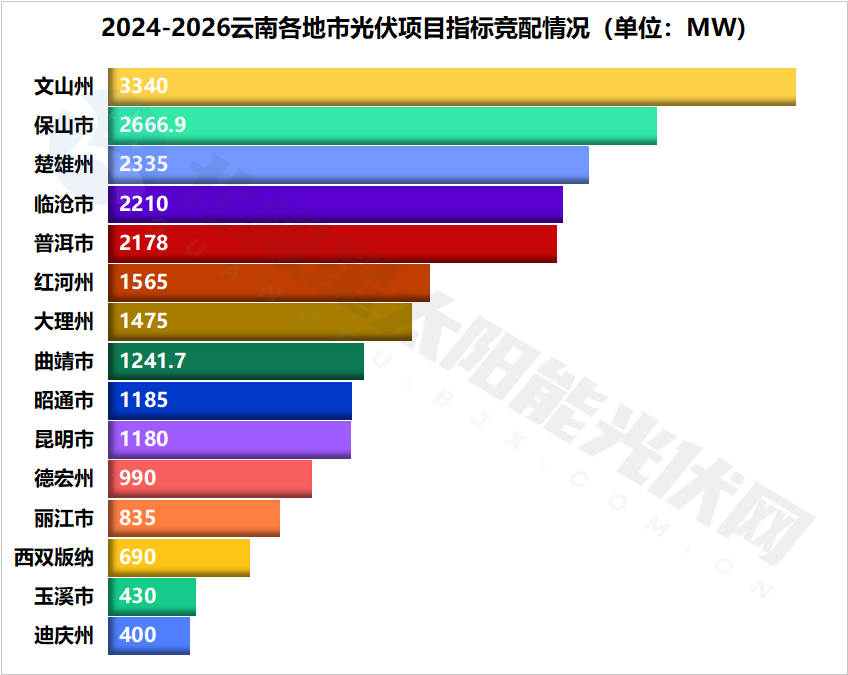

从各州市的竞配进展来看,文山州以3.34GW的配置规模居首,保山市、楚雄州、临沧市和普洱市均超过2GW;红河州、大理州、曲靖市、昭通市与昆明市规模在1-1.5GW区间;德宏州、丽江市、西双版纳州、玉溪市和迪庆州等地当前规模较小。在县区层面,文山州的砚山县、临沧市的云县、普洱市的澜沧县以及文山州的广南县表现突出,竞争性配置规模均在1GW左右,处于领先位置。

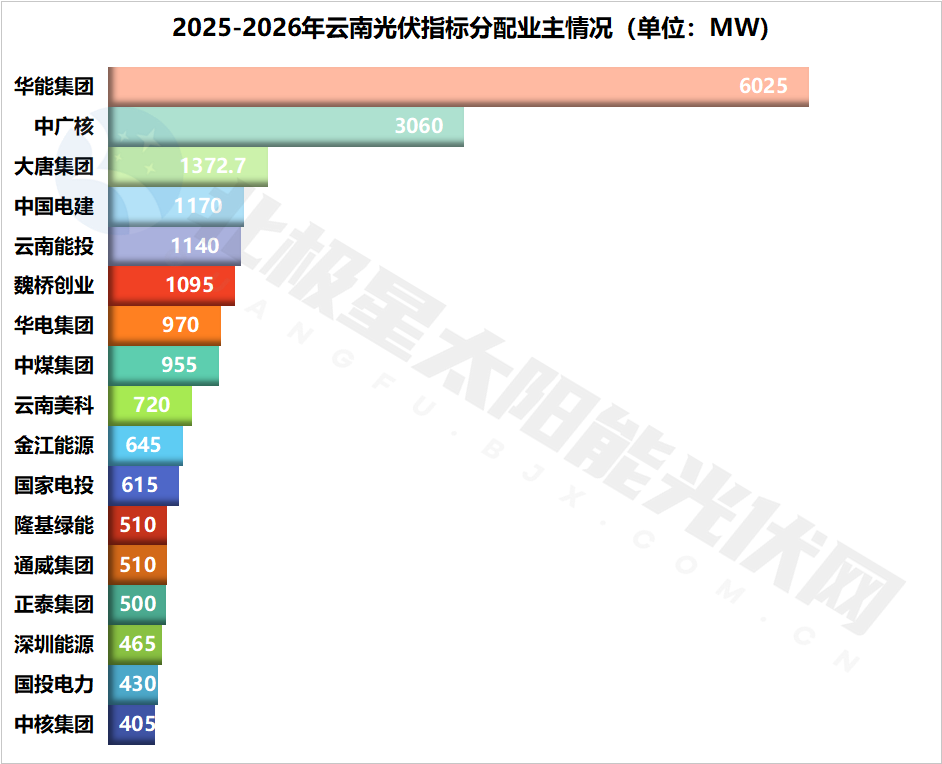

项目业主方面,央企与省属国企占据主导。其中,华能集团以超过6GW的装机规模领先,中广核、大唐、中国电建等央企也占有重要份额。本省能源平台云南能投、云南美科同样表现突出。此外,隆基、通威、正泰等大型民营企业成功入围,反映出云南市场,光伏参与主体日趋多元化。

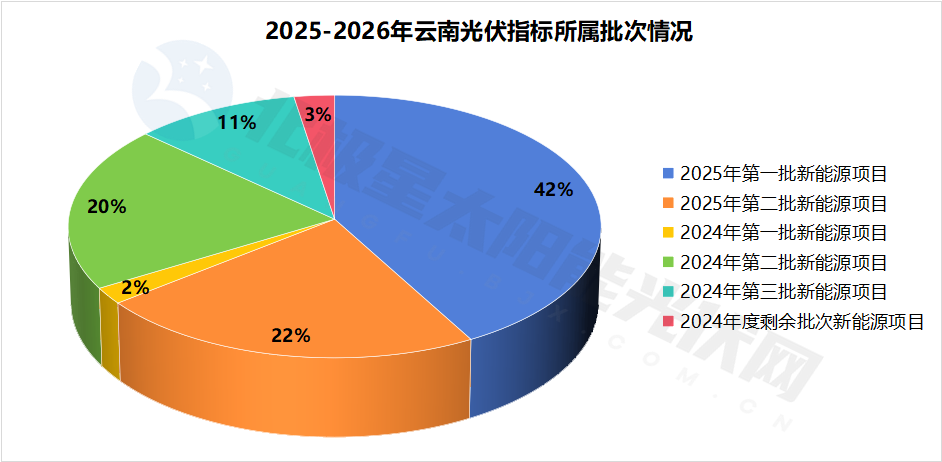

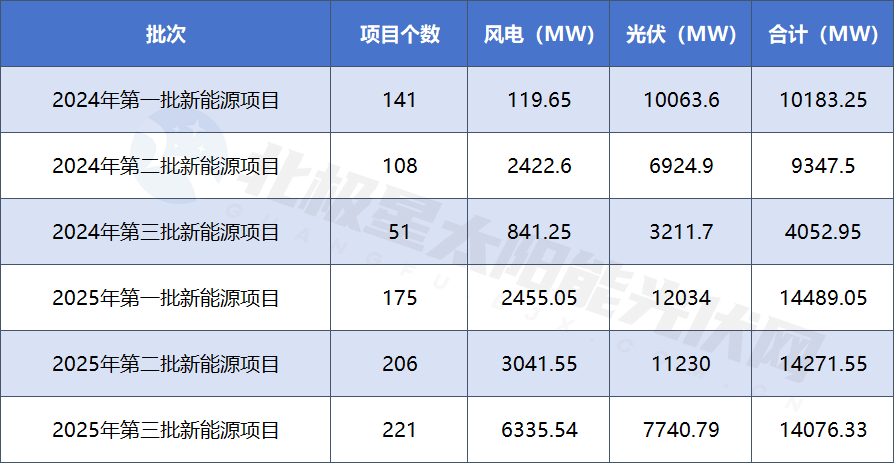

从项目批次来看,2025年公布的第一批和第二批项目构成当前竞配的主力,两者规模合计占比超过六成。具体包括:2025年第一批项目105个、9.42GW;第二批项目70个、5.05GW。与此同时,2024年各批次存量项目也在持续推进,包括第一批5个项目、460MW,第二批53个项目、4.57GW,第三批30个项目、2.38GW,以及未明确批次的11个项目、580MW。

值得注意的是,2025年第一批项目未明确时间要求,但从第二批开始对建设节点作出规定:第二批光伏项目须在2026年2月底前全面开工;第三批则须在2026年6月底前全面开工。若开发方案审核未通过,可重新报送一次,相应开工与投产时间顺延3个月。

根据公开信息统计,第一批光伏项目共143个,已完成竞配105个,进度已过大半;第二批154个项目中已完成70个;第三批101个项目尚未启动。预计接下来一段时间,各州市的竞争性配置工作将进一步提速。


原标题:云南22.72GW光伏项目业主敲定( 来源: 北极星太阳能光伏网 )
